څنګه کولی شي د ریل سټیشن سټیل جوړښت د خوندیتوب سره موافقت پرته د ساختماني مهالویش لنډ کړي؟

د مقالې لنډیز

د سټیشن جوړول په ندرت سره "یوازې ودانۍ" ده. دا یو ژوندی ترانسپورت نوډ دی چې باید د سمبالولو پرمهال خوندي، د لوستلو وړ او راحته پاتې شي د ګڼې ګوڼې بار، کمپن، شور، بدلیدونکی هوا، او د سپارلو نیټې سختې دي. له همدې امله ډیری مالکین ورته لیږدول کیږي د ریل سټیشن فولاد جوړښت سیسټمونه، په ځانګړې توګه د لویو پراخو غونډو لپاره، د پلیټ فارم کینوپی، او د نښه شوي چت بڼو لپاره.

دا لارښود د پروژې ترټولو عام درد ټکي ماتوي (د مهال ویش خطر، د لګښت ناڅرګندتیا، پیچلي جیومیټري، د مسافرینو د جریان محدودیتونه، او اوږدمهاله ساتنه)، بیا ښیي چې څنګه د فولادو ښه ډیزاین شوی محلول - د فابریکې جوړونې او انضباط شوي سایټ مجلس سره یوځای کولی شي بې باوري کمه کړئ پرته له دې چې د دوامدارۍ تجارت وکړي. تاسو به د لومړنیو پریکړو د ملاتړ لپاره چک لیستونه، د پرتله کولو میزونه، او FAQs هم ومومئ د عرضه کوونکي ارزونه



د هغه څه خاکه چې تاسو به یې زده کړئ

  • هغه څنګهد ریل سټیشن فولاد جوړښتډیزاینونه لوی سپینونه، متحرک بارونه، او پیچلي معماري بڼې اداره کوي
  • چیرې چې مهالویشونه ډیری وختونه تیریږي او څنګه پری جوړونه دا افشا کموي
  • کوم ساختماني سیسټم د کانکورسونو، کینوپیو، او انټرموډل ارتباطاتو سره سمون لري
  • کوم اسناد او تفتیش ګامونه د ګران بیا کار مخه نیسي
  • د لومړۍ ورځې څخه د زکام ، اور وژنې ، او د ژوند دورې ساتنې په اړه څنګه فکر وکړئ

هغه څه چې معمولا د سټیشن پروژو کې غلط کیږي

Train Station Steel Structure

د سټیشن پروژې د طبیعت له مخې "لوړ خنډ" دي: د مسافرینو جریان باید هوښیار وي ، ساختماني جریانونه باید د لید لید لپاره روښانه وي او لاره موندنه، او جوړونه اکثرا د فعالو لارو تر څنګ واقع کیږي. پایله د درد ټکي پیژندل شوي سیټ دی:

د کمپریشن مهال ویش چې ناامنه کیږي
  • د ډیزاین ناوخته پریکړې د چت جیومیټري ، ملاتړ او د اوبو ایستلو بیا ډیزاین هڅوي
  • په ساحه کې پرې کول او اصلاح کول د خوندیتوب پیښې او د تفتیش ناکامۍ ډیروي
  • د ریل عملیاتي کړکۍ د کرین وخت او تحویل محدودوي
د بودیجې بې ثباتي او د امرونو بدلول
  • د پیوستون ناڅرګند توضیحات د فولادو ټونج د مینځنۍ جریان د ودې لامل کیږي
  • د جوړښت، MEP، او مخ تر منځ نښتې د بیا کار لامل کیږي
  • لنډمهاله کارونه او د ترافیک مدیریت لګښتونه کم اټکل کیږي
اوږدمهاله ساتنه له پامه غورځول کیږي تر هغه چې دردناک وي
  • پوښاک او د اوبو ایستلو توضیحات د ریښتیني افشا کیدو شرایطو لپاره ندي ډیزاین شوي
  • د چت او کلاډینګ دننه کیدو وروسته د تفتیش لپاره لاسرسی ستونزمن دی
  • وایبریشن، رطوبت، او د پاکولو کیمیاوي مواد د اغوستل ګړندي کوي

د حل نقشې ته د درد نقطه

د درد ټکی عادي اصلي لامل د فولادو جوړښت متمرکز فکس
ناوخته مهالویش سلیپ خورا ډیر ساحوي جوړونه او ناڅرګند انٹرفیسونه د فابریکې جوړ شوي غړي، معیاري پیوستون، او د روښانه جوړونې ترتیب
د ګڼې ګوڼې کنسرس ملاتړ کوي لنډ واټن نور کالمونه مجبوروي د جریان د خلاص ساتلو لپاره لوی فاصله ټریسس یا د ځای چوکاټونه
له نښتو څخه بیا کار واخلئ د 2D همغږي او ټوټې شوي تحویلي همغږي شوي 3D ماډلینګ او دمخه تصویب شوي خلاصې او آستینونه
د ککړتیا او کوټ کولو ناکامي د اوبو ایستلو، توضیح کول، او افشا کول حساب شوي ندي د ښي کوټینګ سیسټم پلس "د اوبو جال نشته" توضیحات او د لاسرسي پلان

ولې فولاد د ریل هبونو لپاره ښه فعالیت کوي

په فکري توګه انجنیر شوید ریل سټیشن فولاد جوړښتد یو ساده دلیل لپاره مشهور دی: دا په یوځل کې ډیری ستونزې حل کوي. فولاد اوږد روښانه سپانونه، د وړاندوینې وړ جوړونې زغم، او ګړندي مجلس ته وړتیا ورکوي - په ځانګړي توګه کله چې ډیزاین د پورته کولو لپاره مطلوب وي او تړل شوي اړیکې.

  • په لویه کچه آزاديد انتظار تالارونو، کنسرتونو، او د کالمونو ځنګل پرته د کنډو لپاره
  • د فابریکې دقیقیتدا د سایټ ناڅرګندتیا کموي او د تفتیشونو په سمولو کې مرسته کوي
  • د انعطاف پذیرۍ مرحلهنو تاسو کولی شئ د اورګاډي عملیات، د مسافرینو لارې، او محدود پړاوونه جوړ کړئ
  • معماري بیاند منحل شوي یا نښه شوي چت لاینونو لپاره پرته له دې چې پیچلي فارم ورک مجبور کړي
  • د نوي کولو وړ سیسټمونهچیرې چې راتلونکي غزول او د بیرته راګرځیدو اړیکې دمخه پلان کیدی شي

که تاسو د داسې سټیشن په لټه کې یاست چې خلاص، روښانه، او د تګ راتګ اسانه احساس کوي، فولاد هم د عصري لفافو سره ښه لوبه کوي - شیشې، فلزي تختې، د ورځې روښانتیا، او مدغم MEP — کله چې انٹرفیسونه په واضح ډول تعریف شوي وي.


د سم ساختماني سیسټم غوره کول

د سټیشن هر عنصر ورته ساختماني منطق ته اړتیا نلري. یو مرکزي کنسرس ممکن د ډراماتیک روښانه مودې غوښتنه وکړي ، پداسې حال کې چې د پلیټ فارم کینوپی ممکن وي تکرار، سرعت، او اسانه بدیل ته لومړیتوب ورکړئ. لاندې جدول وکاروئ ترڅو سیسټم ستاسو لومړیتوبونو سره سمون ومومي.

د سیسټم اختیار چیرې چې دا خورا مناسب وي د مالک ګټې څارنې
د پورټل چوکاټ کوچني تالارونه، د خدماتو ودانۍ، ثانوي حجمونه ارزانه، چټک، ساده جوړول کالمونه اضافه کولی شي که چیرې سپان ډیر لوی شي
د اوږدې مودې ټری د کنسرس چت، د لیږد تالارونه، د لاسلیک کینوپی خلاص ځای، د لویو سپینو لپاره د موادو موثر استعمال د MEP، روښنايي، او ساتنې لاسرسي لپاره قوي همغږۍ ته اړتیا لري
د فضا چوکاټ یا گرډ د چت پیچلي جیومیټریز او پراخه پوښښ ساحې د یونیفورم بار ویش، د څرګند ډولونو ملاتړ کوي په QA کې اداره کولو لپاره نور نوډونه او اړیکې
د فولادو آرک یا هایبرډ د پام وړ تالارونه او اوږد کینوپی پینونه قوي بصری پیژندنه، د ښه دورې وړتیا د لویو غړو لپاره د ترانسپورت محدودیتونه او د تخصصي جوړونې پلان

یو پیاوړید ریل سټیشن فولاد جوړښتمفهوم "هر ځای یو سیسټم نه دی." دا یو سمارټ ترکیب دی چې د مسافرینو جریان، ساختماني لاسرسي، او راتلونکي ساتنې ته درناوی کوي.


د ساحې ثابت تحویلي کاري فلو

ګړندی جوړونه د ګړندي کولو څخه نه راځي؛ دا د ناڅرګندتیا لرې کولو څخه راځي. لاندې د کار فلو دی چې ډیری مالکین د سټیشن پروژې ساتلو لپاره کاروي د وړاندوینې وړ په داسې حال کې چې لاهم د سپارلو عالي اهداف پوره کوي.

  1. عملیاتي محدودیتونه دمخه تعریف کړئلکه د ریل د ملکیت کړکۍ، د کرین جلا کولو زونونه، او د مسافرینو بیارغونه.
  2. ساختماني "انټرفیسونه" بند کړئپشمول د چت د اوبو ایستلو لارې، د توسعې جوړې، د مخ د ضمیمې لینونه، او د MEP دهلیزونه.
  3. د غونډې لپاره ډیزایند ځانګړو برخو کمولو سره، د بولټ نمونو معیاري کول، او د شته تجهیزاتو شاوخوا د لفټونو پلان کول.
  4. د تعقیب وړتیا سره جوړ کړئد تودوخې شمیرې، ویلډ لاګ، د کوټینګ ریکارډونو، او ابعادي چکونو کارول.
  5. مهم نوډونه دمخه راټول کړئ(کله چې ممکنه وي) مخکې له دې چې سایټ ته ورسیږي پیچلي جیومیټري له خطر سره مخ کړي.
  6. په مرحلې ترتیب کې جوړ کړئدا د عامه جلا کولو خوندي ساتي او د جزوي کمیسیون کولو اجازه ورکوي.
  7. د ساتلو وړتیا سره تړلپه شمول د لاسرسي نقطې، د تفتیش لارې، او اضافي برخې پالن کول.

کله چې دا کاري جریان په ښه توګه اجرا شي، د سټیشن مالکین معمولا لږ حیرانتیاوې ګوري: لږې نښتې، لږ "فیلډ فکس"، او د وروستي دقیقې لږ ډیزاین د اورګاډي په عملیاتو کې بدلون راولي.


د کیفیت کنټرول چې واقعیا ستاسو بودیجه ساتي

د کیفیت کنټرول د کاغذ کار تیاتر ندی - دا د اسانه جوړیدو او د اونیو بیا کار ترمینځ توپیر دی. د یو لپارهد ریل سټیشن فولاد جوړښت, ستاسو د QA پلان باید په هغه توکو تمرکز وکړي چې ډیری وختونه د ځنډ لامل کیږي.

د سټیشن سټیل لپاره د تفتیش چک لیست

  • ابعادي دقتد لومړنیو غړو، په ځانګړې توګه د سپلایس نقطو او بییرنګ څوکیو کې
  • د پیوستون چمتووالیپه شمول د سوري سمون، د بولټ درجې، او د تورک اړتیاوې
  • د ویلډینګ تصدیقد ټاکل شوي معیار سره سمون لري او د مهمو جوڑوں لپاره مستند شوي
  • د کوټینګ ضخامت او پوښښڅنډو، کونجونو او پټو سطحو ته د ځانګړې پاملرنې سره
  • د محاکمې مناسبد بار وړلو دمخه د پیچلي نوډونو او منحل شوي مجلسونو لپاره
  • د بسته بندۍ او ترانسپورت محافظتد کوټینګ زیان او تحریف څخه مخنیوي لپاره

یو عملي قاعده: که چیرې په فابریکه کې د عیب حل کول اسانه وي، نو دا به ګران وي چې په سایټ کې اصلاح شي - په ځانګړې توګه د فعال ریل عملیاتو سره نږدې.


د پایښت او ساتنې پالن جوړونه

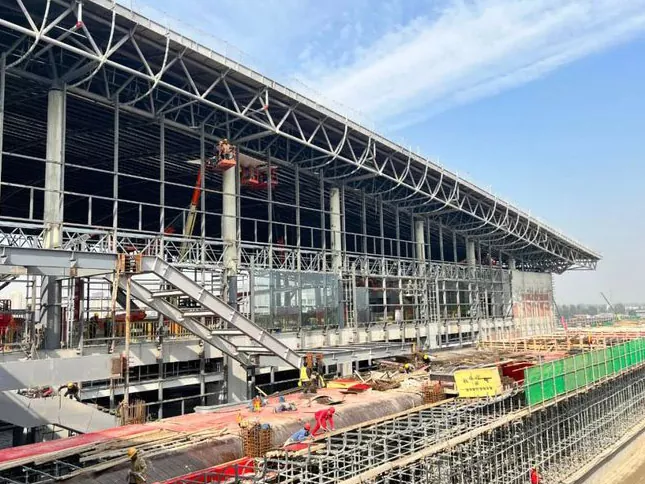

Train Station Steel Structure

هغه سټیشن چې تاسو یې وسپارئ هغه سټیشن نه دی چې تاسو به یې په لس کلنۍ کې کار کوئ. هوا، د پښو ترافیک، پاکول، وایبریشن، او مایکرو حرکتونه ټول اضافه کوي. یو دوامدارد ریل سټیشن فولاد جوړښتپلان د لومړني ځواک څخه بهر ښکاري او په پام کې نیسي چې ودانۍ به څنګه معاینه شي، ترمیم شي، او تازه شوی.

ډیزاین حرکتونه چې د ژوند دورې سر دردونه کموي

  • د اوبو ایستلو لپاره توضیحاتنو اوبه نشي کولی په پلیټونو کې، په خالي برخو کې، یا د کلډینګ انٹرفیسونو شاته تیر شي
  • د واقعیت لپاره کوټینګونه غوره کړئد رطوبت سره سمون خوري، د مالګې افشا کول، صنعتي ککړتیاوې، او د پاکولو معمول
  • پلان ته لاسرسید نوډونو، بیرنګونو، ګټرونو، او د توسعې جوڑوں شاوخوا معاینې لپاره
  • د حرکت لپاره حسابد ساختماني جوڑوں سره د توسعې بندونو تنظیم کولو او د سیل انٹرفیسونو ساتنه
  • د ځای په ځای کولو وړ عناصر بدل کړئپه ځانګړې توګه د کینوپی تختې، ځایی بیمونه، او غیر ابتدایی ضمیمې

که تاسو د زنګ وهلو حیرانتیاو سره سټیشن په میراث اخیستی وي ، تاسو دمخه درس پوهیږئ: دوام په ندرت سره د "ډیر موادو" په اړه دی. په اړه ده په سم ځایونو کې سم توضیحات.


د فولادو جوړښت ملګري څنګه ارزوئ

غوره عرضه کونکی یوازې جوړونکی نه دی؛ دا یو ملګری دی چې د ټرانسپورټ خنډونه، د جوړولو ترتیب، د تفتیش توقعات، او د ژوندیو ریل لاینونو تر څنګ د ودانیو حقیقتونه. کله چې مالکین د یو لپاره شریکان لنډ لیست کړيد ریل سټیشن فولاد جوړښت، دا معیارونه په چټکۍ سره خطر کم کړئ:

  • د انجینرۍ ملاتړچې کولی شي د نوډ اصلاح کولو او انٹرفیس همغږۍ ته چټک ځواب ووایی
  • د جوړولو ظرفیتد مستند شوي پروسې کنټرول، باثباته محصول، او واضح لیډ وختونو سره
  • د پروژې اسنادپه شمول د موادو د موندلو وړتیا، ویلډ / کوټینګ ریکارډونه، او لکه څنګه چې جوړ شوي تحویلي
  • د بسته بندۍ او لوژستیک پلان جوړونهچې لوی ټرانسپورټ، سایټ ته لاسرسی، او د پورته کولو ځایونو ته درناوی کوي
  • د پیچلي هندسي سره تجربهلکه منحل شوي چتونه، د آزادې بڼې کینوپی، او د لویو اوږدو غونډو

د مثال په ډول،Qingdao Eihe فولادو جوړښت ګروپ Co., Ltd.د پیچلو لړۍ په اوږدو کې د فولادو ودانیو سیسټمونو وړاندې کولو لپاره پیژندل کیږي عامه او صنعتي غوښتنلیکونه. د سټیشن پروژو لپاره، یو وړ ملګری باید د دې وړتیا ولري چې اصلي چوکاټونه، د چت سیسټمونه، او احاطه همغږي کړي انٹرفیسونه په داسې طریقه چې د وړاندوینې وړ مجلس او اوږدمهاله خدمت وړتیا ملاتړ کوي.


FAQ

پوښتنه:ایا د ریل سټیشن سټیل جوړښت تل د کانکریټ په پرتله ګړندی وي؟

الف:دا ډیری وختونه ګړندي وي کله چې پروژه د پری جوړونې او مجلس لپاره ډیزاین شوې وي. که ډیزاین د درنې ساحې ترمیم یا ناڅرګند انٹرفیسونو باندې تکیه وکړي، د سرعت ګټې کولی شي کم شي. ترټولو لوی لاسته راوړنې معمولا د فابریکې جوړونې، معیاري اړیکو، او د ریل عملیاتي کړکیو سره د یو روښانه جوړونې پلان څخه راځي.

پوښتنه:د فولادو سټیشنونه څنګه لوی شمیر او متحرک بارونه اداره کوي؟

الف:د ګڼې ګوڼې بار کول، د کمپن نظرونه، په کنډو کې د باد پورته کول، او د زلزلې غوښتنې د ساختماني ډیزاین په مرحله کې د مناسبو غړو اندازه کولو، بریک کولو ستراتیژیو، او د اتصال توضیحاتو له لارې حل کیږي. د غونډو لپاره، اوږد مهاله سیسټمونه هم مرسته کوي چې د گردش لارې خلاصې وساتي او د کالمونو شاوخوا خنډونه کم کړي.

پوښتنه:کوم سټیشن سیمې د فولادو جوړولو څخه ډیره ګټه پورته کوي؟

الف:د انتظار لوی تالارونه، د لیږد ځایونه، د پلیټ فارم کینوپی، او د چت ځانګړتیاوې معمولا ډیره ګټه پورته کوي. فولاد د راتلونکي پراختیا لپاره هم ګټور دی، ځکه چې اضافي خلیجونه یا نښلونکي د اصلي جوړښت منطق کې پالن کیدی شي.

پوښتنه:تاسو څنګه په مرطوب یا ساحلي چاپیریال کې د زنګ وهلو خطر کنټرول کوئ؟

الف:د "هیڅ ډول د اوبو جال" توضیحاتو سره پیل کړئ، بیا د کوټ کولو سیسټم غوره کړئ چې د افشا کولو کچې سره سمون لري. د تفتیش او ټچ اپ لپاره عملي لاسرسی اضافه کړئ ، زیان منونکي څنډې خوندي کړئ ، او ډاډ ترلاسه کړئ چې د اوبو ایستلو لارې روښانه پاتې کیږي. د ککړتیا کنټرول یو سیسټم دی، نه یو واحد محصول انتخاب.

پوښتنه:یو مالک باید د جعلي تصویب کولو دمخه د کوم اسنادو غوښتنه وکړي؟

الف:لږترلږه: همغږي شوي نقاشي، د پیوستون توضیحات، د موادو مشخصات، د جوړونې زغم، د ویلډینګ او کوټینګ پروسیجرونه، د تفتیش پوستې، او د ترتیب ترتیب داستان. روښانه اسناد د سایټ په دروازه کې حیرانتیا کموي.


بل ګام

که ستاسو د سټیشن پروژه د سپارلو نیټې سره مبارزه کوي ، محدود سایټ ته لاسرسی ، یا د لوړ لید لید معماري چت لاین ، یو ښه پلان شوید ریل سټیشن فولاد جوړښتچلند کولی شي دا خنډونه په یو څه اداره کولو بدل کړي.

د عملي مفکورې بیاکتنه یا د بودیجې سره سمون لرونکي ساختماني وړاندیز غواړئ چې ستاسو د مرحلې او تفتیش اړتیاو ته درناوی وکړي؟موږ سره اړیکه ونیسئد خپل سټیشن د ساحې په اړه بحث کولو لپاره، هدفونه، چاپیریال، او د مهال ویش لومړیتوبونه - بیا راځئ چې د ډیزاین څخه تر کمیسیون پورې د جوړولو وړ لاره نقشه کړو.
